既存の住宅のお洒落な雰囲気を変えず、新築時のような美しさが復活しました! 外壁塗装無機フッ素プラン_岡山市北区A様_26022
更新日:
施工データ
- 工事内容
- 工事内容詳細
- 外壁塗装 屋根塗装
- 仕様
-
・外壁: 25-90B
・屋根: SC-15
・軒天: 25-90B
・雨樋: 25-85B
・破風: 25-85B
・シャッターボックス: シャイングレー
・小庇: N-77
・土台水切り板金:N-77/N-25
・軒天水切り板金: N- 77
・笠木(バルコニー及び玄関): N-77
・塀: 22-75B
- 使用塗料
-
- 【外壁】超耐久無機ハイブリッドシリーズ
- 【屋根】プレミアム無機ハイブリッド(遮熱)
- 工事期間
- 25日間
- 工事完了月
- 2025年8月
工事写真レポート

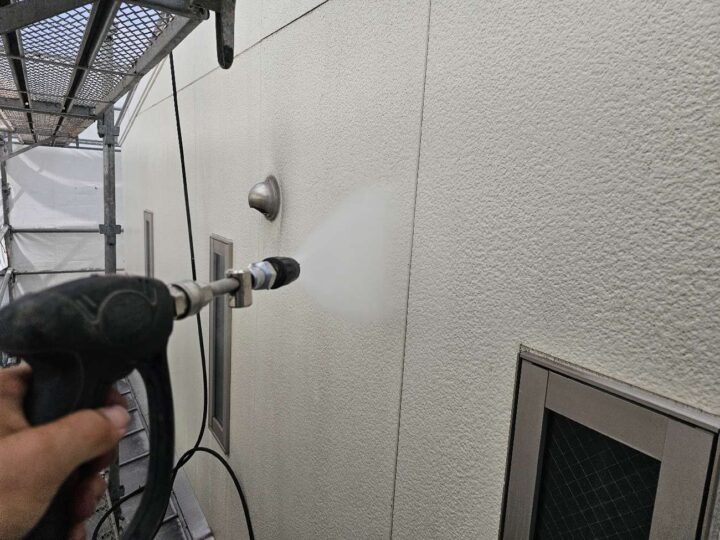

高圧洗浄
屋根・外壁ともに高圧洗浄を行い、付着したコケや汚れ等を洗い流していきます。
シーリング

既存シーリング材を撤去します。
シーリング
マスキングを張り、プライマーを塗布します。
シーリング

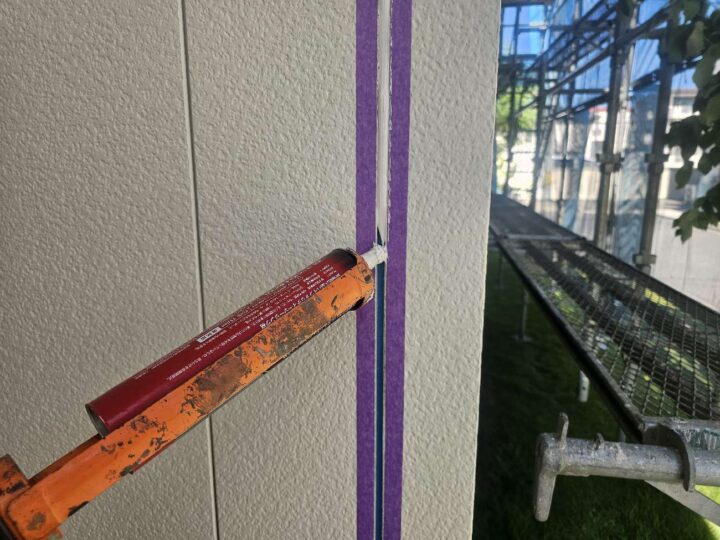

プライマー乾燥後、シーリング材を打設します。
シーリング
シーリング材をヘラでならし、マスキングを撤去して完成です。

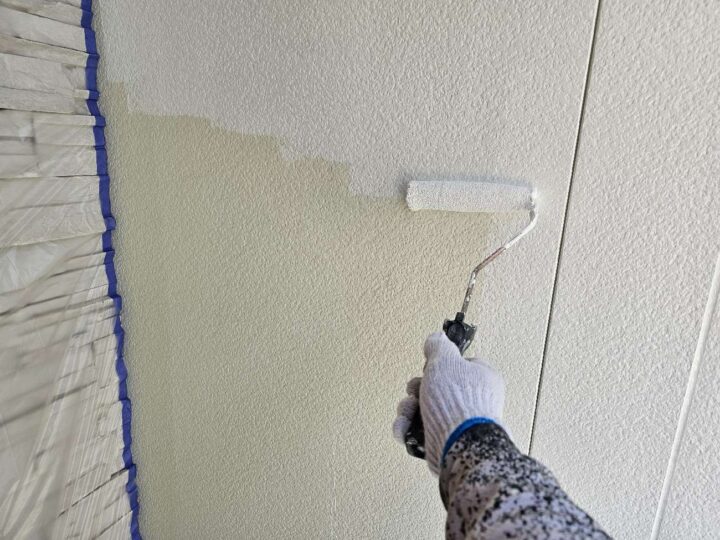

外壁(下塗り)
下塗りを塗装していきます。
下塗りには劣化状況や旧塗膜に合わせた専用の塗料を使用します。

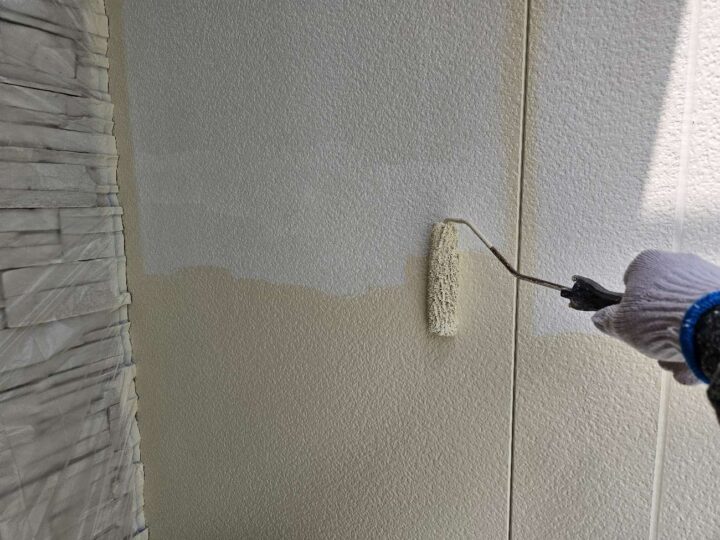

外壁(中塗り)
下塗りが乾燥したら、中塗りを塗装します。
中塗り・上塗りの塗料には美観性だけでなく防水機能を向上させる役割があります。

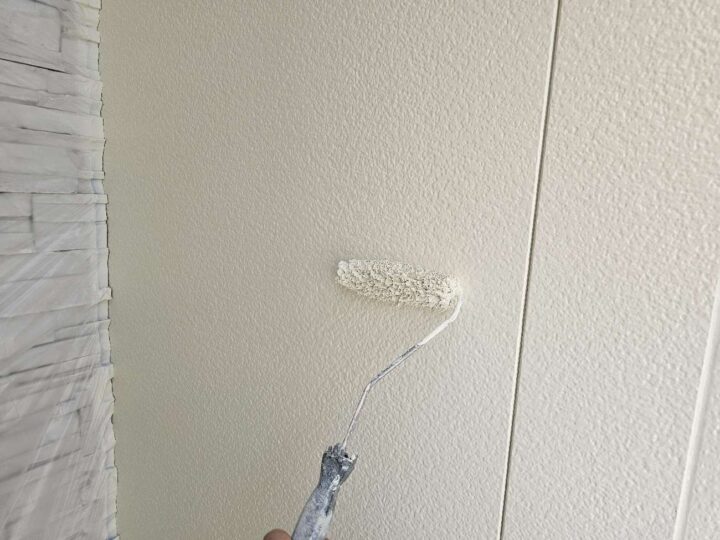

外壁(上塗り)
中塗りが完了したら、適切なタイミングで上塗りを塗装します。
シャッターボックス
ケレン・清掃を行います。
シャッターボックス
錆止め塗料を1回手塗にて塗装します。
シャッターボックス
錆止め塗料乾燥後、1回目の塗装を手塗で行います。
シャッターボックス
1回目の塗装が乾燥後、2回目の塗装を手塗にて行います。

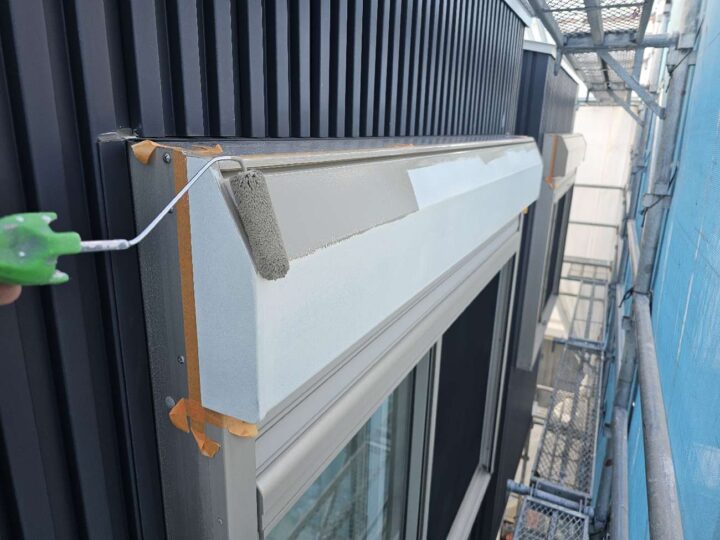

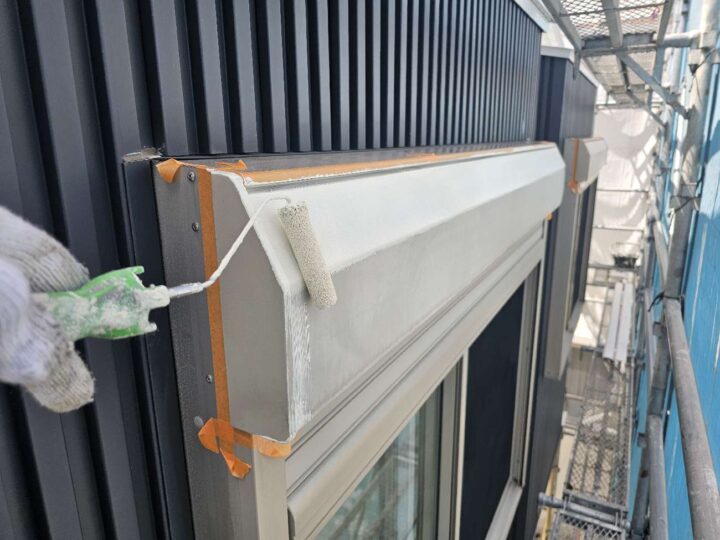

庇
ケレン・清掃を行い、錆止め塗料を塗装します。
庇
錆止め乾燥後、2回手塗にて塗装します。
水切り

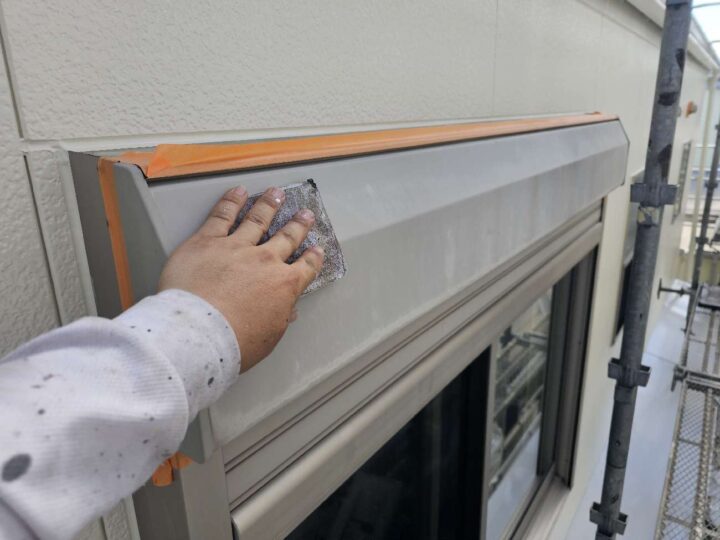

ケレン・清掃後、1回目の塗装を手塗にて塗装します。
水切り
1回目の塗装が乾燥後、2回目の塗装を手塗にて塗装します。

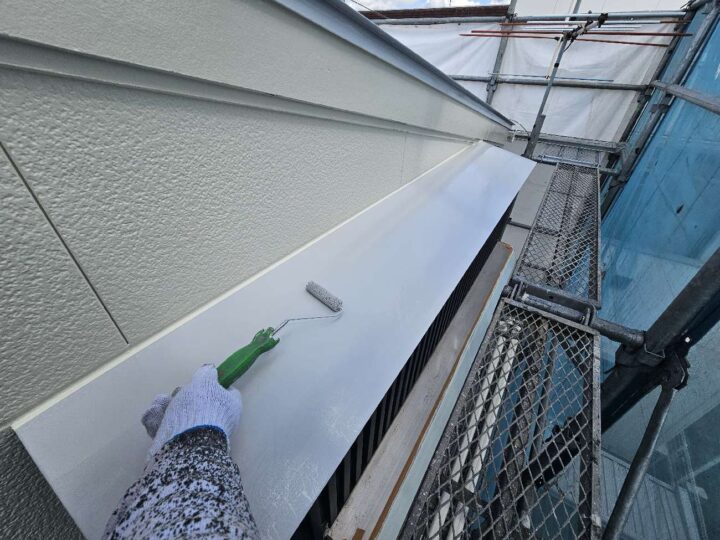

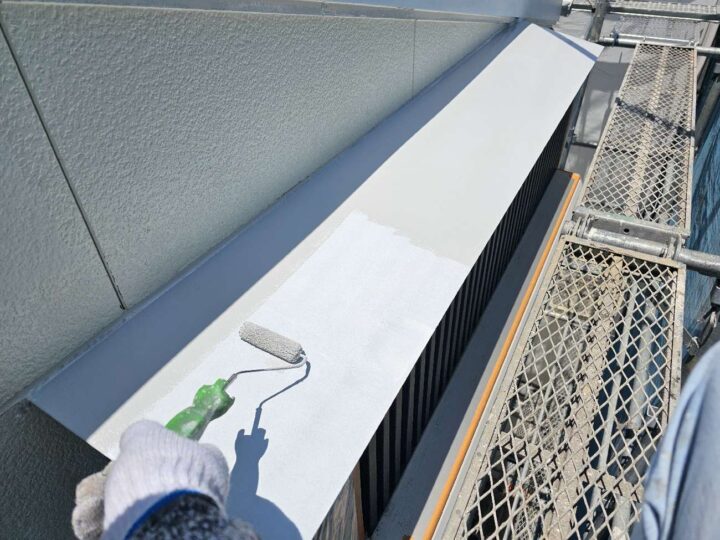

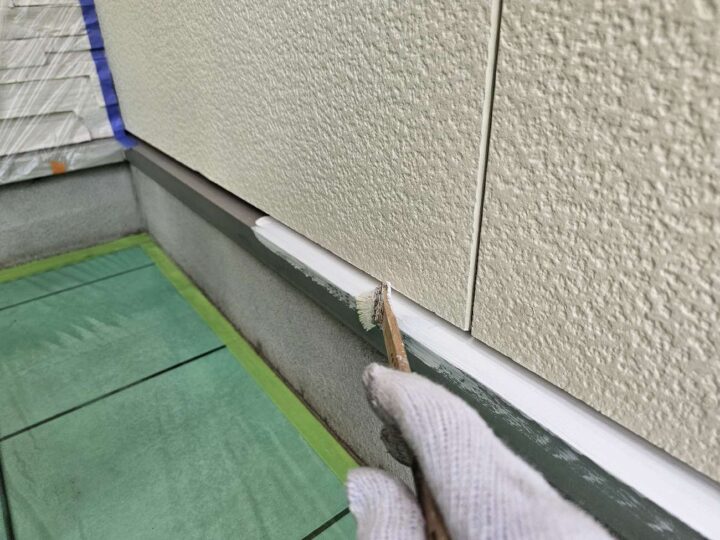

軒天
防カビ効果のある専用塗料を、手塗にて塗装します。

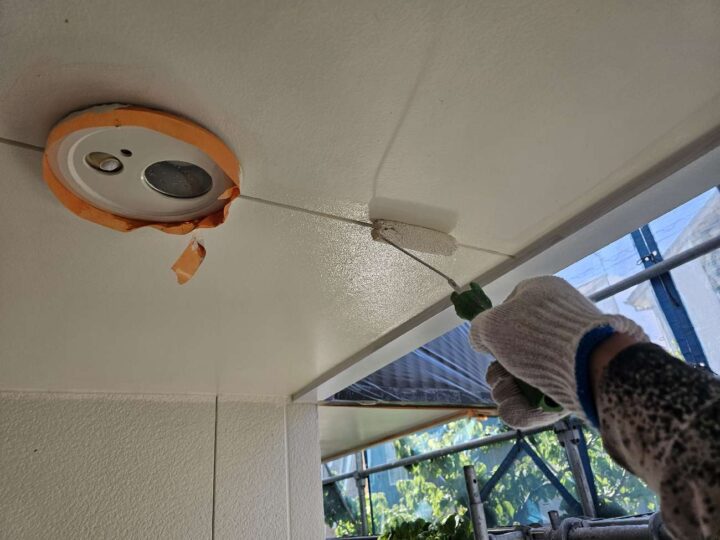

軒天
1回目の塗装が乾燥後、2回目の塗装を手塗にて行います。

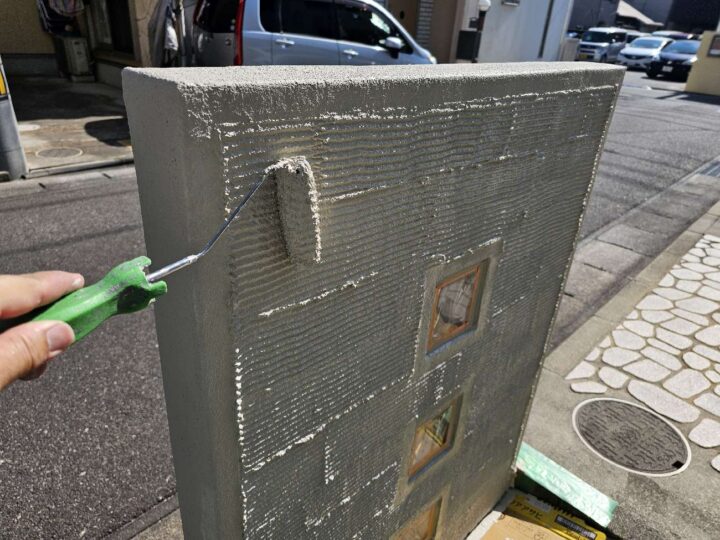

塀

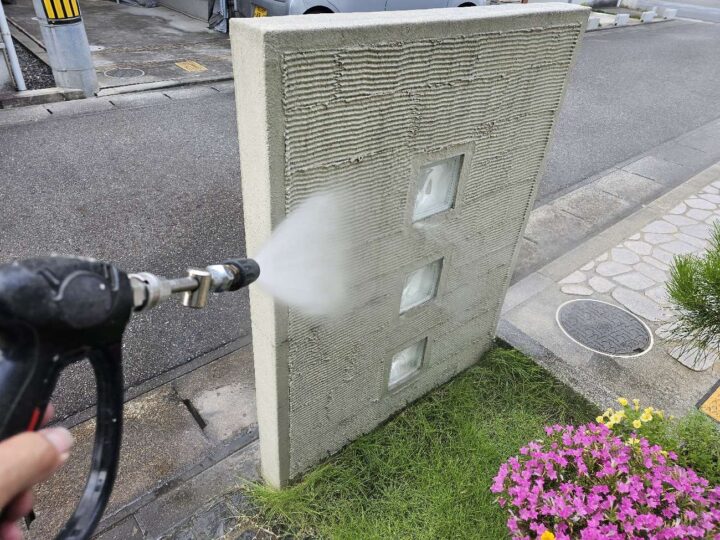

高圧洗浄を行い、付着したコケや汚れ等を洗い流していきます。
塀
下塗り材を1回手塗にて塗装します。

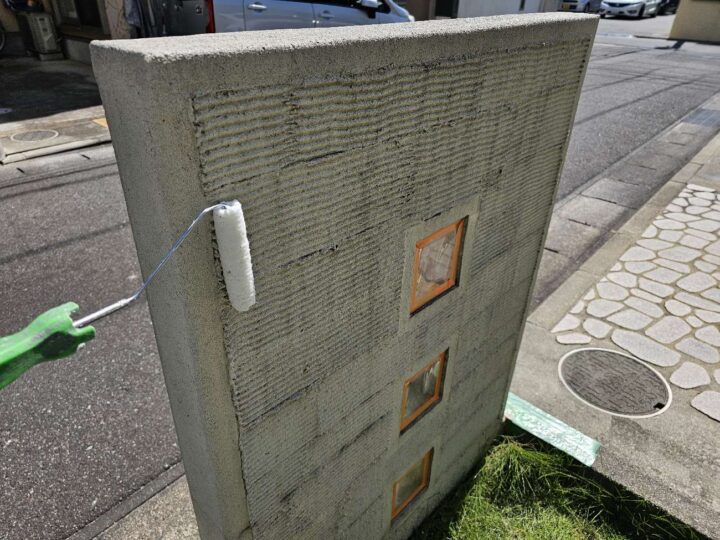

塀
下塗り乾燥後、擁壁専用塗料を1回手塗にて塗装します。
塀
1回目の塗装が乾燥後、2回目の塗装を行い完成です。
