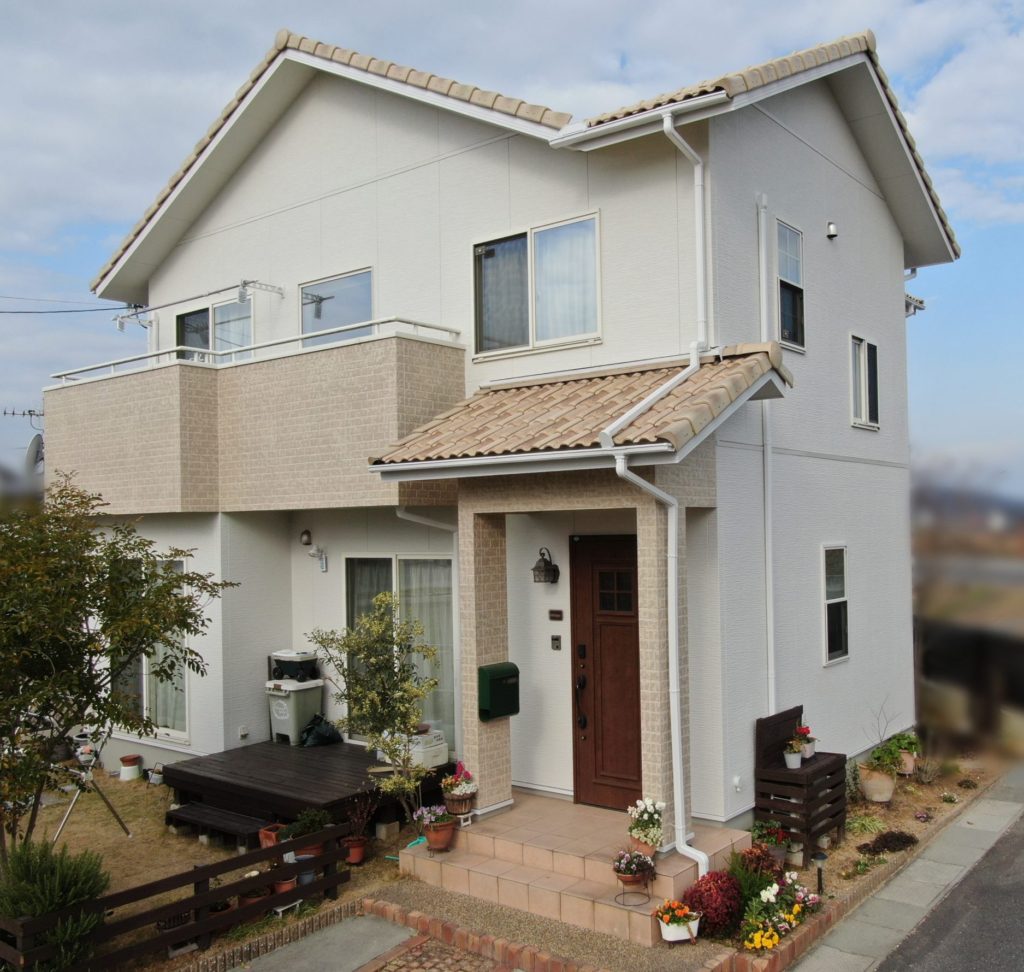

屋根がアクセントとなりました!
2024.04.05 (Fri)
24013_岡山市南区K様 外壁塗装ラジカルシリコンプラン 施工データ
工事内容 | |
---|---|
工事内容詳細 | 外壁塗装工事・屋根塗装工事 |
仕様 | 外壁:メイン/19-50B 意匠部/15-30B 外壁柱:15-30B 軒天:22-85A 玄関天井:19-50B 雨樋・鼻隠:15-30B 小庇・出窓天板・シャッターBOX:15-30B 基礎:25-65A |
使用塗料 | 【外壁】高級シリコンシリーズ 【屋根】高耐久シリコンシリーズ |
工事期間 | 32日間 |
工事完了月 | 2023年月 |
洗浄
高圧洗浄によりチョーキング等の汚れを落としていきます。シーリング打ち替え
既存のシーリングを撤去し、壁材とシーリングの付着力を高めるためプライマーを塗布します。シーリング打ち替え
シーリングを充填します。シーリング打ち替え
ヘラで平らに均します。外壁
下塗りを塗装します。
下塗りには旧塗膜や劣化状況に合わせた専用の塗料を塗装します。外壁
中塗りを塗装します。外壁
中塗りが乾燥したら、上塗りを塗装します。外壁(タイル部)
下塗りを塗装します。外壁(タイル部)
中塗りを塗装します。外壁(タイル部)
上塗りを塗装します。玄関軒天
ケレン清掃により汚れを落としていきます。玄関軒天
錆止め効果のある下塗りを塗装していきます。玄関軒天
上塗り1回目を塗装します。玄関軒天
上塗りを2回目を塗装します。土台水切り
ケレン清掃します。土台水切り
錆止めを塗布後、上塗り1回目を塗装します。土台水切り
上塗り2回目を塗装します。出窓天板
ケレン清掃により錆などの汚れを落としていきます。出窓天板
錆止めを塗布します。出窓天板
上塗り1回目を塗装します。出窓天板
上塗り2回目を塗装します。シャッターボックス
ケレン清掃します。シャッターボックス
錆止めを塗布します。シャッターボックス
上塗り1回目を塗装します。シャッターボックス
上塗り2回目を塗装します。基礎
基礎保護塗料1回目を塗装します。基礎
基礎保護塗料2回目を塗装します。ベランダ手摺
ケレン清掃します。ベランダ手摺
錆止めを塗布します。ベランダ手摺
上塗り1回目を塗装します。ベランダ手摺
上塗り2回目を塗装します。エアコン室外機架台
ケレン清掃します。エアコン室外機架台
錆止めを塗布します。エアコン室外機架台
上塗り1回目を塗装します。エアコン室外機架台
上塗り2回目を塗装します。
